Point de situation 2 ans après l’incendie
1. À propos du chantier
Où en est le chantier après deux ans de travaux ?
- • Le chantier a bien avancé malgré les triples contraintes auxquelles il est soumis : le plomb, la crise sanitaire et l’arrêté de péril.
- • La phase de sécurisation, commencée au lendemain de l’incendie, est désormais en voie d’achèvement et des opérations importantes ont été réalisées depuis deux ans :
– la dépose de l’échafaudage sinistré (de juin à novembre 2020), qui entourait la flèche au moment de l’incendie, dont il a patiemment fallu scier un à un les 40 000 tubes de métal qui avaient fondu.

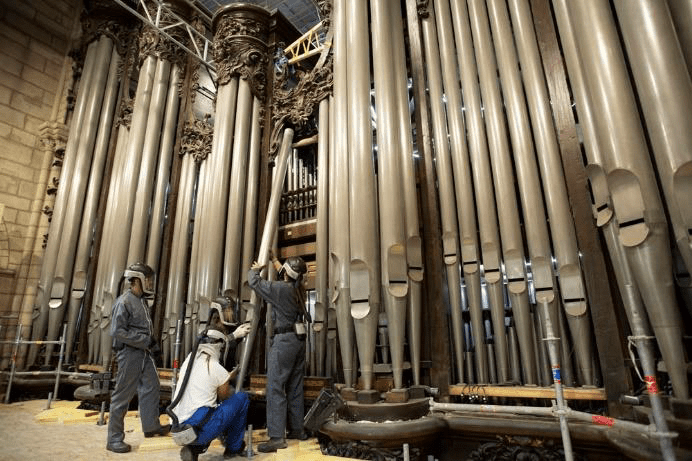

– la dépose et l’évacuation du grand orgue (d’août à décembre 2020), dont il fallut déposer les 8000 tuyaux répartis en 115 jeux.
– le chantier-test mené sur deux chapelles – Saint Ferdinand et Notre-Dame de Guadalupe (de septembre 2020 à janvier 2021) pour définir un protocole de nettoyage de restauration qui sera généralisé à l’ensemble des 24 chapelles que compte la cathédrale.
– l’évacuation des vestiges, le nettoyage et l’aspiration de l’ensemble des voûtes du choeur, de la nef et de la croisée des quatre voûtes adjacentes du transept.
- • Une dernière opération importante est en cours : la sécurisation des voûtes réalisée en montant des échafaudages à l’intérieur de la cathédrale et en posant des cintres en bois sous les voûtes pour les consolider.
- • Enfin, la pose d’un parapluie au niveau de la croisée du transept permettra d’assurer la mise hors d’eau de la cathédrale.
- • Cette phase de sécurisation s’achèvera comme prévu à l’été prochain.
- a. Phase de sécurisation (16 avril 2019 – été 2021)
Budget : 165 millions d’euros
Principales opérations réalisées
- • 15 au 16 avril 2019 (nuit de l’incendie) : sauvetage des reliques les plus précieuses et d’éléments du Trésor
- • Avril 2019 : évacuation et préservation des oeuvres d’art
- • Avril-mai 2019 : instrumentation de la cathédrale
- • Mai 2019-début 2021 : déblaiement, tri et inventaire des vestiges
- • Mai-novembre 2020 : cintrage des 28 arcs-boutants
- • Juin-novembre 2020 : démontage de l’échafaudage sinistré
- • Août 2020-décembre 2020 : dépose du grand orgue
- • Automne 2020-printemps 2021 : évacuation des vestiges, nettoyage et aspiration des quatre voûtes adjacentes du transept, dégagée de l’échafaudage sinistré
Principales opérations en cours
- • Juin 2020-mi-2021 : consolidation et diagnostic des voûtes
- • Octobre 2020-été 2021 : pose d’échafaudages intérieurs sur près de 27 mètres de hauteur dans le choeur, les transepts et la nef, opération préalable à la pose des cintres en bois pour sécuriser les voûtes
- • Printemps 2021 : sécurisation des pieds de gerbe, laissés à nu par l’effondrement de la voûte de la croisée du transept
- • Printemps 2021 : pose d’un parapluie au niveau de la croisée du transept permettant d’assurer la mise hors d’eau de la cathédrale.
- • Mars-été 2021 : consolidation des six voûtes les plus fragilisées par la pose de cintres en bois
La phase de sécurisation de l’édifice s’achèvera à l’été 2021.
- b. Opérations préalables à la restauration déjà réalisées
Si le chantier de restauration n’a pas formellement débuté, deux opérations majeures, préalables à la restauration, ont été menées :
- • Septembre 2020-janvier 2021 : le chantier-test mené sur deux chapelles – Saint Ferdinand et Notre-Dame de Guadalupe – pour définir un protocole de nettoyage et de restauration qui sera généralisé à l’ensemble des 24 chapelles que compte la cathédrale, a donné des résultats très satisfaisants.
- • Janvier 2021 – mars 2021 : sélection et récolte des 1000 chênes nécessaires à la restitution de la flèche, du transept et des travées adjacentes grâce à la mobilisation de l’interprofession France Bois Forêt et de la générosité de l’ensemble des acteurs de la filière. L’ensemble des chênes a été offert. 50% sont issus de forêts publiques, 50% de forêts privées.
- c. Phase de restauration (hiver 2021 – 2024)
- Les études préalables à la restauration sont bien avancées.
- La décision de restituer l’architecture extérieure à l’identique, flèche et couverture du grand comble, dont les grands principes ont été approuvés par le Président de la République, a été prise le 9 juillet 2020, suite à un avis unanime de la Commission nationale du patrimoine et de l’architecture (CNPA). Un choix unanimement partagé par le Conseil scientifique de l’établissement public, réuni le 23 juin 2020. En outre, le 25 mars 2021, la CNPA a émis un avis favorable à un dessin proche de celui de la charpente disparue, donnant à voir les qualités formelles de la charpente médiévale et sa profondeur historique, laquelle témoigne de l’émergence de l’art du trait de charpente, classé au patrimoine mondial de l’humanité. Pour autant, le projet ne vise pas à réaliser un pur fac-similé de l’ouvrage disparu. Fidèle au dessin médiéval, il restitue les seules réparations pertinentes au plan structurel ou patrimonial.
• L’étude présentée privilégie la fidélité à la forme du monument et une restauration de la cathédrale dans son dernier état « complet, cohérent et connu », comme le préconise la charte de Venise quand cet état est parfaitement documenté et que sa restitution est réalisable.
- • Les travaux de restauration à proprement parler commenceront cet hiver (hiver 2021), à la suite des appels d’offres de travaux dont certains sont d’ores et déjà engagés.
- • L’examen par l’établissement public des études de diagnostic réalisées par Philippe Villeneuve, architecte en chef des monuments historiques, et ses équipes est en cours et permettra de finaliser le programme d’ordonnancement des travaux, le calendrier précis et le budget de la restauration.
- • Le calendrier précis des travaux permet de tenir l’objectif de rendre la cathédrale au culte en 2024.
2. Point sur les dons
- • Elan de générosité sans précédent dans l’histoire de la philanthropie française, 340 000 donateurs issus de 150 pays ont permis de recueillir 833 millions d’euros de dons.
- • 98% des promesses de dons ont été encaissés ou ont donné lieu à des engagements juridiques fermes.
- • Comme l’a rappelé le Président de la République le 15 avril 2020, « la générosité des 340 000 donateurs sera le ciment de la splendeur retrouvée de Notre-Dame »
3. Actions de valorisation des métiers et savoir-faire
- • La valorisation des métiers et des savoir-faire qui oeuvrent à la renaissance de la cathédrale est une mission importante de l’établissement public chargé de la conservation et de la restauration de la cathédrale Notre-Dame de Paris.
- a. Opérations en cours :
L’établissement public propose un programme culturel numérique permettant de découvrir quelques-uns des métiers d’art qui oeuvrent à la renaissance de la cathédrale.
➢ Visite exclusive du chantier de Notre-Dame de Paris à la rencontre des métiers d’art
En direct sur la page Facebook de l’établissement public @RebatirNotreDamedeParis et sur les réseaux sociaux du Parisien, partenaire de l’événement
➢ Série de quatre vidéos valorisant les métiers d’art mobilisés sur le chantier
Sur la page Facebook et le compte Instagram de l’établissement public @RebatirNotreDamedeParis
b. Expositions français/anglais en cours, sur les palissades de chantier
• Depuis décembre 2019, l’exposition Notre-Dame de Paris, les premiers mois d’une renaissance revient sur les deux premières années de travaux.
- • Depuis le 22 juillet 2020, l’exposition Les bâtisseurs d’aujourd’hui : les corps de métiers au coeur du chantier de sécurisation met à l’honneur les métiers et savoir-faire du chantier de sécurisation, dont les charpentiers, cordistes, échafaudeurs, grutiers, maîtres-verriers, tailleurs de pierre et les maçons, archéologues et les chercheurs ainsi que les métiers de conduite et de coordination des travaux.
Ces deux expositions ont été conçues par la direction de la programmation culturelle de l’établissement public chargé de la conservation et de la restauration de la cathédrale Notre- Dame de Paris, en partenariat avec l’agence Magnum Photos, grâce au mécénat de compétences et au soutien technique et logistique des équipes de JCDecaux. Le studio Philippe Apeloig en a réalisé le graphisme.
Informations pratiques : Exposition gratuite sur les palissades du chantier à partir du 22 juillet Rue du Cloître-Notre-Dame – 75004 Paris Métro Cité (ligne 4) ou Hôtel de Ville (lignes 1 et 11), RER C Saint-Michel Notre-Dame.
Illustration de l’entête: Avril 2021 – La pose des échafauges intérieurs, débutée en octobre 2020, se poursuit dans la nef © David Bordes / Etablissement public chargé de la conservation et de la restauration de la cathédrale Notre-Dame de Paris
Établissement public chargé de la conservation et de la restauration de la cathédrale Notre-Dame de Paris
